助力绿色低碳交通建设,推动“五网融合”战略发展

日期:2023/04/19 浏览次数:

为打造绿色低碳西宁高速,宁西公司计划以高速公路施工用电需求、建设期间电动工程车充电负荷需求和后期运营投产后永久用电需求为基础,统筹规划、建设35kV、10KV高电压等级送电通道。全路段施工期间工程车充电设施结合配电负荷,采用充电与换电相结合的方式,在规划的变电站附近、大型驻地、高速公路服务区等地设置集中式充电站,部分条件较好的充电站内配置一定数量的换电设施,对于部分较远隧道口,设计分散式充电桩作为临时补电用。

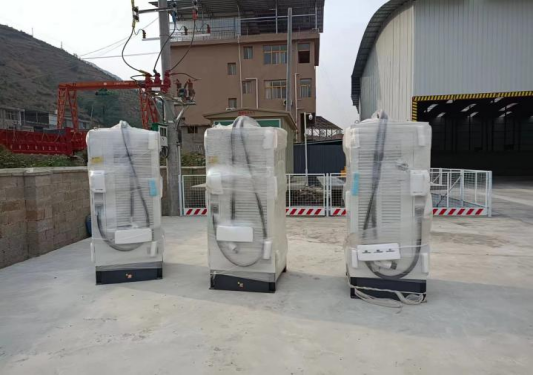

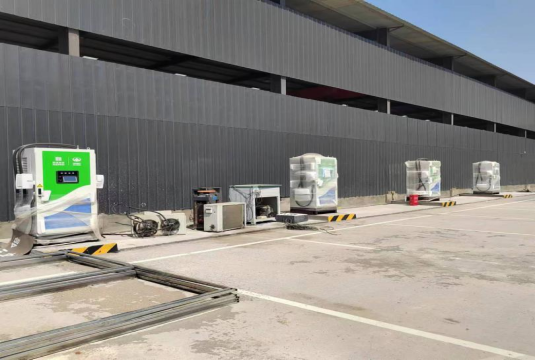

目前,项目正在积极推进落实,主要集中分部在隧道、桥梁、拌合场站、预制梁场等施工工点的作业设备上,各个标段已完成充电桩及施工作业设备约占总计划的28%。本年度预计完成油转电设备投入50%。后续充电桩随征拆计划及隧道湿喷站、预制场等临建工程施工同步进行。宁西公司总体目标为主要施工机械设备(两机两车)开工即100%实现电动化。

本项目“油转电”电力负荷均依托电力专线,现目前农网无法满足用电负荷,电力专线施工迟滞将会影响油转电设备的进场与使用。宁西公司已主动与国电公司对接,并召开专题用电保障座谈会,正积极协调解决电力专线使用相关事宜。
